За работой подрядчиков на Риддерской ТЭЦ следят общественники

cover

Жители Риддера обеспокоены тем, как продвигается ремонтная кампания на местной теплоэлектроцентрали.

Горожане Риддера решили не пускать на самотек ремонт местной ТЭЦ и пристально следят за работой подрядчиков. Главный вопрос: успеют ли подрядчики все сделать к началу отопительного сезона? Ведь объем работы очень большой.

Сейчас на АО «Риддер ТЭЦ», по данным акимата города, работают 184 человека – это 8 подрядных организаций.

"На ТЭЦ ведутся капитальные полномасштабные работы по ремонту всех котлов, турбинной системы, системы топливоподачи. Просчитывается вариант по золоотвалу, который переполнен, по его расчистке и расширению. Работа ведется оживленно. Мы сделали общественный контроль – закрепили за каждым подрядчиком депутата, специалиста отдела ЖКХ, которые следят за ходом работ", - рассказал в Службе региональных коммуникаций исполняющий обязанности акима Риддера Дархан Косантаев.

Депутаты городского маслихата и работники жилищно-коммунального отдела, по его словам, ежедневно посещают ТЭЦ, отслеживают объем выполненных работ, поставки необходимых материалов и оборудования. К примеру, недавно из России пришло несколько грузовиков с трубами разного диаметра. Их используют для изготовления боковых и фронтальных экранов для котлов.

Несмотря на то, что на ТЭЦ сейчас ощущается острая нехватка кадров, нет начальников котельного и турбинного цехов, а также других специалистов, работы идут согласно плану без серьезных задержек.

"Сейчас ведется огромная работа, пока проблем нет, мы укладываемся по графику, который был ранее разработан", - заверил генеральный директор АО «Риддер ТЭЦ» Игорь Михайленко.

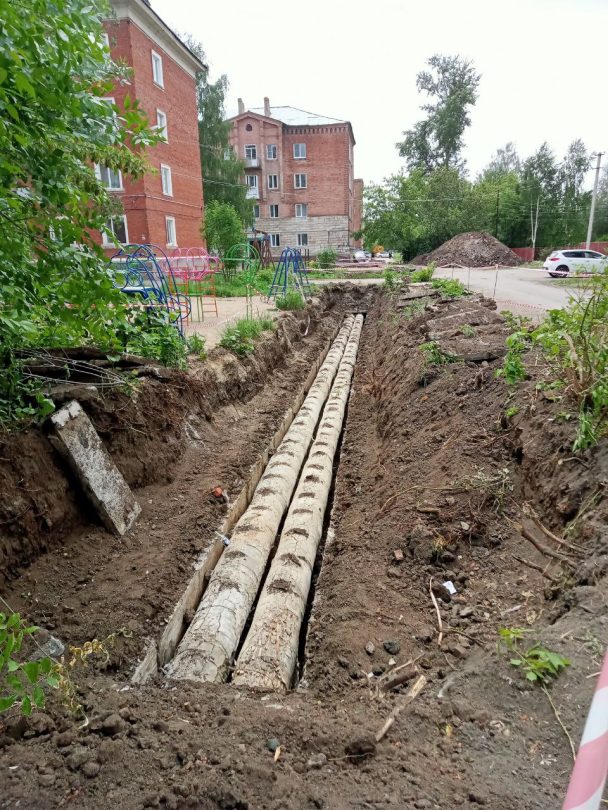

Параллельно с ремонтом ТЭЦ в Риддере меняют магистральные тепловые сети. Не все, а пока самые изношенные участки. По городу уже раскопали траншеи, достали старые трубы и уложили новые. Все работы по замене теплосетей по планам должны завершить к 1 сентября, а затем провести гидравлические испытания системы для поиска возможных протечек.

"Порядка трех километров сетей будет заменено - это 26 проблемных участков. В начале мая в городе было отключено водоснабжение, проведена опрессовка сетей на выявление таких опасных участков и сейчас производится их замена", - сообщил Косантаев.

Что касается самой ТЭЦ, то, по его словам, после окончания капитального ремонта, первый этап которого должен завершиться к 15 сентября, у подрядчиков еще останутся обязательства. Вплоть до января они будут находиться на станции, чтобы следить за тем, как работает оборудование и в случае чего устранять неполадки. И за всем этим еще пристальней собираются следить общественники.

Автор: Марина Дымова
